    混合型塑膠跑道麵層施工方案

    一、材料介紹

    聚氨酯(PU)塑膠跑道材料是雙組份固化反應型合成橡膠。一組份是含有異氰酸根(NCO)的預聚體,另一組份是由聚醚樹脂、固化劑、防黴劑、增塑劑、顏料等組成的色漿,兩者按一定比例現場混合攪拌均勻後即可施工。

    主要技術指標:

     undefined
    主要特點:

    1、是全天候的跑道,不受氣候條件影響,雨後能馬上使用。

    2、彈性好,耐磨、防滑、能吸收震動,提供安全的運動場地。

    3、場地整體性強、無接縫、色彩美觀。

    4、具有適度的彈性,能減少體力的消耗,提高競技水平。

    5、使用壽命長,抗紫外線、耐油、耐酸堿性能優良。

    二、鋪設混合型塑膠麵層施工

    1、麵層采用混合型塑膠麵層(13㎜厚)厚度誤差±1mm厚。

    2、塑膠跑道基層材料采用聚氨酯雙組份材料配比控製在1:4,不得采用廢舊輪胎料,其中基層材料中膠粒含量不得超過30%;麵層材料必須采用EPDM橡膠粒子。

    3、成品外觀無裂痕或分層現象;防滑層與底膠層粘合牢固、均勻;接縫平直美觀、無明顯凸凹現象;表現色澤鮮艷、均勻、耐久、不脫粒。

    4、所有標志線應清晰、不反光,無明顯虛邊、與麵層粘合牢固。各標志線位置距終點線間的距離長度不允許出現負差,其正差應小於0.5㎜。

    5、塑膠跑道及其他場地平整合格率不小於95%。

    6、其它未註明部分的要求應符合施工圖紙設計要求的中國人民共和國國傢標準(GB/T14833—93)。

    7、施工流程及施工剖麵

    塗刮PU底膠層→撒黑色膠粒→塗刮PU聚氮酯混合料層(摻黑膠粒)→噴塗EPDM麵層→劃線


    水泥混凝土(或瀝青混凝土)基麵

    塗刮水泥封閉底漆層(水泥基礎)

    塗刮PU底膠層+撒黑色膠粒(1.5-2mm厚)

    攤鋪混合液層(底膠+黑膠粒)(8-9mm厚)

    噴塗EPDM麵層(2-3mm厚)

    劃線

     8、具體施工技術要點

    ①    基層檢查

    1、瀝青或水泥基層完工後,應有30d養護期。

    2、橫向坡度小於1%(彎道8‰,直道5‰,半圓區5‰),縱向坡度小於1‰,跳高區坡度小於4‰,保證排水暢通。

    3、表麵平整無裂縫、無麻麵,接縫平順光滑。厚度允許偏差±10%,但不得大於2mm。

    4、基礎不能產生不均勻凍脹。沿排水溝槽邊緣的基礎應做特殊防水處理,防止產生凍脹。

    5、基層寬度不得小於設計寬度,否則需從基層開始作加寬工程。

    6、施工麵應乾燥乾凈,含水率應小於8%。

    ②在檢查基礎符合上述要求後開始在上麵鋪設塑膠麵層。

    ③材料混合

    安放攪拌機場地應鋪以塑料佈,確保材料質量,防止沾污環境。

        所用磅秤必須事先進行校正,以保證配料正確。

    攪拌容器應使用圓形,避免使用四角形,容積至少為所攪拌材料之1.5倍以上。

    每桶材料在打開封蓋前,需先清潔封蓋周邊,防止雜質進入。主劑經攪拌後,不得有結塊沉淀及相分離現象,硬化劑使用前不得有硬化不流動之現象。

    主劑應先倒入攪拌容器,再按規定比例倒入硬化劑(預聚體)及橡膠粒子,硬化劑宜直接向容器中央倒入,勿沿著桶邊順流,以免附著桶邊的材料難以充分混合。

    使用量小於包裝時,用磅秤正確稱量後再倒入容器混合。

    底材混合摻一定比例的橡膠顆粒,麵材混合不摻橡膠顆粒。

    ④底膠施工

    在各區域邊界部位(如主跑道與輔助區、跳遠助跑區與輔助區之間)彈線後,貼上寬幅膠帶紙。

    將攪拌均勻的跑道底材放於料桶內,用小車運至場地,從離攪拌站遠端先行施工,逐步退向離攪拌站近端。

    傾斜桶將塗料倒於施工麵上,以平刮板均勻塗佈,推動小車使倒料與批刮同時進行。

    底材固化後,對不平整處進行打麿及補平。

    灑水於表麵,用記號筆畫出積水位置。

    待灑水乾燥後,將底材倒於低窪處,用4m長以上的平板,將凹處補平。

    排水口周圍小心施工,用鏝刀批刮,不能使塗料流入排水口,損壞的木塞應及時調換。

    施工時,需隨時檢查厚度是否一致,並控製在正誤差,不足時需馬上補足。

    施工停息4h以上(夏天2h以上),接頭處覆以隔離紙,待下次施工前揭去,以免產生接縫,並保證接頭處的粘接強度。

    隨時調整鋼括板上支頭螺釘與括板下沿的距離,用標卡尺測量,使之符合底材厚度的要求。

    兩個區域的交界處施工:施工甲區域時,采用寬膠帶紙遮蔽甲區域邊界,待甲區域塑膠層完全固化後撕去膠帶紙。反之,用寬膠帶紙遮蔽甲區域邊界進行乙區域的施工,固化後,仔細修正邊界,磨去接痕。

        原料容器內的餘料用板刮除乾凈,以免混合比例不勻及材料損失。

    底材完全固化前,禁止人員及車輛進入施工麵上。

    ⑤麵層施工

    跑道底材完全固化並經修正保證瞭夾帶度後,進行麵材鋪設。

    先將雙組份膠料與紅色EPDM顆粒進行攪拌,用料比例是膠料:顆粒=1:0.85(重量比)。待材料充分攪拌均勻後,運至施工場地用機械噴塗機進行噴灑,註意施工時要使麵層顏色均勻一致,不能有沉積現象。

    跑道與輔助區若采用不同顏色的橡膠顆粒,進行噴塗操作時,接近邊界附近需用大張三合板遮檔,以免麵油飛散污染鄰區的顏色。

    噴塗工作由遠離出入口處開始,便於人員撤離時不留車跡足印,保證場區地美觀。

    麵層完全固化後(12小時)即可進行劃線工序施工。

    ⑥劃線

    劃線漆必須采用生產廠配套的材料,以保證粘結力。

    按田徑場的標準尺寸,用測量機配合卷尺進行測量,用墨線或大針作出記號。

    劃線箱中部空間寬度為4.8cm(因塗料劃線到跑道上會向兩邊滲透),保證線條不大於5cm。

    跑道線內圈第一條線為基準,必須用測量機精確測定,跑道每一道的寬度應正確。

    劃線應平滑、清晰,不能有發花,叉接等現象。



                                                undefined

    202

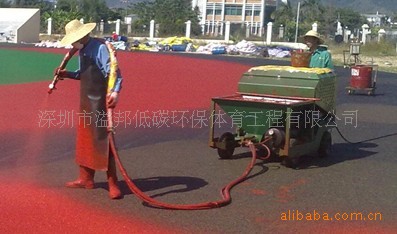

    跑道噴塗機(透氣型專用)

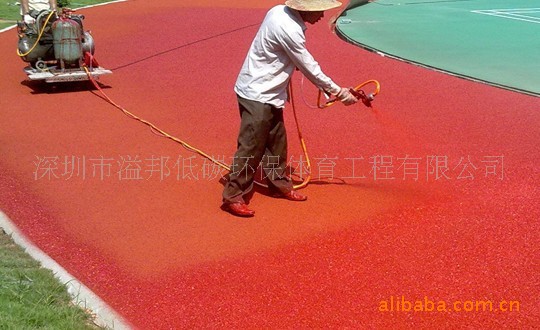

    跑道麵漆噴塗機
