施工方案:
1、玻璃鋼化糞池/隔油池與建築物水平凈距不應小於化糞池/隔油池基底與建築物基底高差4倍。
2、本池池基在堅實的情況下,在天然素土上,鋪設50~100mm黃沙找平即可。(如遇特殊地基,應作特殊處理)。
3、坑槽尺寸:單個安裝時坑槽長=產品長度+1000mm,寬度=產品寬度+1000mm,深度=產品有效高度+進出口連接井高度;組合安裝時,產品與坑槽壁間距為500mm,產品間也應保留最少500mm的寬度;如單個產品大於30立方時,產品間的間距至少為1000mm。
4、本池按放到位後,須灌水到池體內,使其穩定,禁防浮起。
5、回填時將土地中的石塊,磚塊等硬物剔除,用人工逐層填夯實,切勿猛力沖撞池體。
6、其它操作可參照磚砌化糞池的有關施工標準實施。

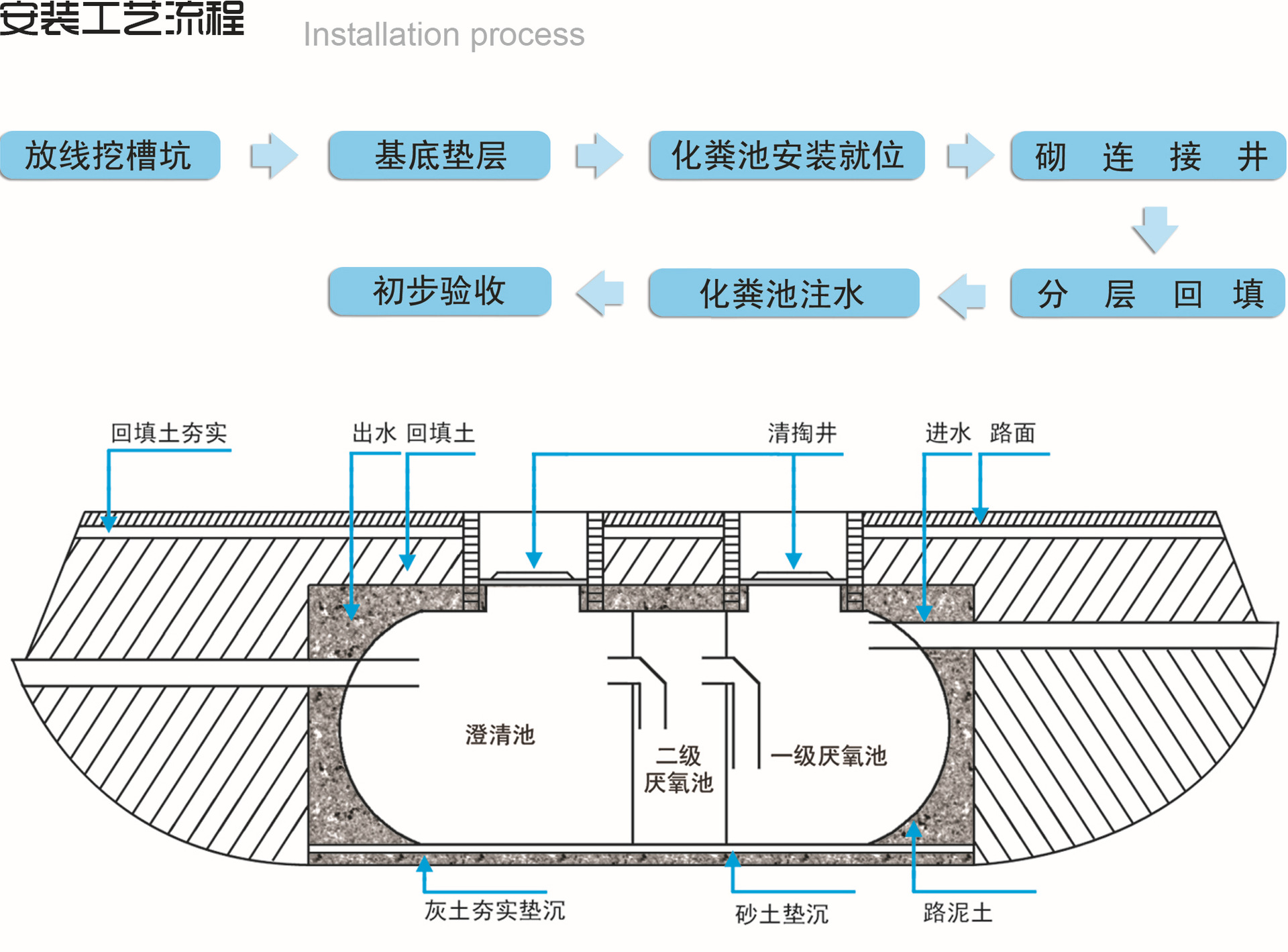

7、施工作業程序:
A、放線挖槽坑:
使用者應根據工程設計圖紙中化糞池的型號、按型號尺寸、標高、放灰線開挖基槽並符合國傢有關施工規范的各項規定。在地下水位較高的條件下,開挖坑槽必須排水,防止基坑積水及邊坡坍塌。
B、基底墊層:
采用50-100mm黃沙,剔除砂中夾帶的較大的尖角磚石或硬雜物,並找平夯實。如遇地下水且基土土質極差或組合安裝做回填時除需做砂灰墊層外,還需澆製C10素砼(厚度不小於100mm)。
C、化糞池/隔油池安裝就位:
吊裝時必須註意化糞池/隔油池進出口方向,箭頭所指一端為出口方向,核對是否符合工程設計圖要求;化糞池/隔油池標高必須符合工程設計圖要求;本產品吊裝就位後,測定水平度,局部調整墊層使之水平。
D、化糞池/隔油池註水:
安裝就位符合要求之後,下麵圍土並向池內註水,使其穩定。
E、分層回填:嚴禁將建築垃圾作為回填土回填,回填土中大的尖角石塊應剔除,回填土應分層夯實,按每層300mm進行,宜用人工夯實,切忌局部猛力沖擊,必須使池子周圍回填土密實。密實度按設計或施工規定執行。
F、砌連接井:回填達到施工規范要求後可砌築進出口連接井,連接井按國傢標準圖集施工。
G、初步驗收:
①化糞池/隔油池進、出水管管徑為150~200mm為宜,可直接砌入井壁內,管外壁與井壁連接處用1:2或1:3水泥砂漿填介面。
②化糞池/隔油池進水檢查井的進水管徑不宜大於200mm,檢查進出口以管頂平接為原則施工。
③化糞池/隔油池在現場初步竣工後,嚴禁傾倒建築垃圾或生活垃圾。
特別說明:任何玻璃鋼化糞池/隔油池均不能隨超過一般要求的重物重車施壓,如因重物壓壞或重載等原因造成化糞池損壞,我方不承擔生產質量責任。
